煙囪定向拆除爆破技術
發布日期:2020-05-20 人氣:688 欄目:新聞動態
煙囪定向拆除爆破技術:
廣西合山電廠1號~3號機煙囪建成于1988年,300號鋼筋混凝土結構,高120 m,最底部外徑為10m。0~20m高度,壁厚50cm,雙層鋼筋網,主立筋為中22,縱橫間距20cm;20m以上外徑按江2.5%縮小,壁厚28~18cm,單層鋼筋網,主立筋為西16~①14,頂部外徑為4.1 m。煙囪0~2 m高度上有兩個對稱的出灰口,出灰口的寬度都是1.6 m;煙囪7.5~9.8 m高度上有3個煙道口,每個煙道口的寬度都是2.2 m;煙囪內部3.7 m高度有80 t重爐碴混凝土的灰斗結構,且3~20m高度有100 t重的“Y”形煙道隔墻,灰斗和“Y”形煙道隔墻由底部井字梁和4根立柱支撐。從煙囪的總體結構分析有一條近南北方向的對稱軸線,但要求煙囪傾倒方向線與此對稱軸線向東偏轉18°,所以煙囪傾倒方向線上結構呈不對稱。又根據計算煙囪總重為2 440 t,煙囪重心高度在43.4 m處。

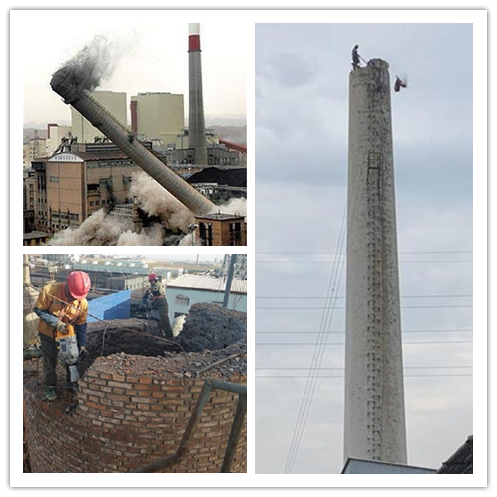

從平面圖上看煙囪位于廠區東側,煙囪倒塌中心線東側離欲保護的輸油管道僅18 m,西側離4號、5號機主廠房和油泵房分別為20 m和14 m,南側離欲保護的二層樓房(化水池)約35 m,北偏東側是煙囪倒塌方向,環境相當復雜,見圖l所示。根據現場踏勘測量及圖中標設,煙囪僅有16°夾角的傾倒范圍??傊?,該煙囪爆破的特點為傾倒方向范圍狹窄,煙囪內部結構不對稱于傾倒方向線,煙囪簡體施工質量較差,工程難度大,風險高。
2.爆破方案
根據現場環境條件,煙囪傾倒方向選擇北偏東42°。允許倒塌范圍僅有±8°的扇形區,所以要求定向精度很高。采用底部切口一次定向傾倒爆破方案。
底部爆破切口的方案是詳細分析灰斗結構后提出的。其主要思想是煙囪底內部3m高度內僅有4根立柱,通過驗算,4根立柱可預先炸除,改為中心1根磚柱支撐三叉梁能保證上部灰斗結構的穩定,這樣底部切口高度內并無復雜的不對稱結構,另外底部預留部分雖然有不對稱的出灰口,但可采取一定措施來糾正對稱性,而且國內有多個高煙囪底部爆破切口定向倒塌的成功經驗和實例。底部爆破缺口施工較為方便,切口精度容易保證。但灰斗內余灰、爐碴、混凝土和鋼斗等必須預先清除,背后出灰口應封堵,預處理工作較多。下面對底部切口爆破的具體參數作如下詳細介紹。
3.爆破切口形狀、大小
因煙囪一次定向倒塌高度為120m,周圍環境復雜,所以必須準確控制煙囪的傾倒方向,確保左右偏差不得大于5°。根據以往多次爆破拆除煙囪的經驗,采用倒梯形切口,切口長度不大于煙囪筒身外周長的0.6倍時,煙囪定向拆除傾倒方向比較準確。本次爆破切口形式采用倒梯形復式切口(圖2)。實際切口長度取煙囪外周長的0.6倍。切口對應圓心角為216°。切口位置設置在0.5~2.6 m高度處。當切口閉合時煙囪已傾斜19°,重心已移出煙囪基座以外9.1 m,所以2.1 m切口高度足以保證煙囪傾倒。切口高度過大,切口閉合時煙囪傾斜速度已很高,切口閉合的沖擊反力很大,若切口稍有偏差就容易使煙囪傾倒方向偏斜。
- 2025-05-06普洱水泥庫清庫公司案例分析:實戰中的安全與效率深度剖析
- 2025-05-06延安水泥庫清庫公司:專業清庫,安全為先
- 2025-04-29西安水泥庫清庫公司:專業團隊,清庫工作的堅實保障
- 2025-04-29大慶水泥庫清庫公司:安全為先,鑄就清庫工作的生命線
- 2025-04-22烏海水泥庫清庫公司:專業守護,確保生產安全與效率雙贏
- 2025-04-22宣城水泥庫清庫公司:技術創新推動綠色升級
